Vyrobená energia

2 028 000 MWh

Začiatky prevádzky vodnej elektrárne

Samotnému začiatku prevádzky predchádzalo uzavretie 4 spodných vypustí dňa 7. apríla 1953. Uzavretím všetkých výpustných otvorov začala stúpať hladina v priehrade. Dňa 2.mája 1953 bolo vodné dielo Orava slávnostne odovzdané do prevádzky, aj keď samotná prevádzka ešte nebola možná pre nedostatok vody v priehrade. Práce na príprave skúšobnej prevádzky pokračovali až do 1.8.1953, kedy bol agregát TG1 pripravený na skúšobnú prevádzku, ale zásoba vody v priehrade bola na kóte 587,60 m.n.m J. Po daždivom počasí sa zaplnila nádrž vodou a dňa 5.8.1953 stav hladiny v nádrži bol 588,00 m.n.m. V dôsledku toho sa rozposlali telegramy všetkým dodávateľom a investorovi o dosiahnutí potrebnej hladiny a o určení spustenia agregátu na 10.8.1953. V nedeľu 9.8.1953 bol stav vody 588,81m.n.m a celý deň boli otvorené dva segmenty. K večeru sa otvoril aj tretí a o 18:00 hod. aj štvrtý segment naplno.

Pritom stúpla dolná hladina na kótu 576,90 m.n.m. Služba v elektrárni sa o tomto otvorení dozvedela neskôr. Medzitým sa voda dostala do suterénu cez odpadové potrubie a zaplavila víko turbíny až po regulačný kruh. Okamžite sa začali práce na odstránení záplavy, vyčerpala sa voda do 24:00 hod, začalo sa s vysušovaním elektromotorov. Súčasne sa rozobralo vodiace ložisko turbíny. Škoda na zariadení nebola žiadna a skúšky poruchovej automatiky boli zahájené 12.8.1953. 15.augusta 1953 o 15:49 hod. bola spustená turbína TG1. Pri tom sa sledovali teploty ložísk, funkcie čerpadiel, rychlouzáveru a pod.

Prvé ručné prifázovanie do siete previedol 29. augusta o 18:06 hod. Dr.Ing. Brandejský. 7. septembra 1953 o 9:18 hod. bol agregát TG1 prifázovaný na sieť a začala sa skúšobná 14 denná prevádzka po dobu ktorej v prvom týždni prevádzku robia zástupcovia dodávateľov a v druhom týždni personál objednávateľa za dozoru dodávateľských firiem. 23. a 24. septembra 1953 boli odovzdané do skúšobnej prevádzky spoločné zariadenia pre obidva agregáty.

Prvé vypínacie skúšky agregátu TG2 boli prevedené 8.11.1953 z maximálneho výkonu 7 MW. Komplexné nabehnutie tohto agregátu sa previedlo až dňa 15. apríla 1954, nakoľko z príkazu investora OSE - Bratislava a na základe rozhodnutia Sboru povereníkov z 8.11.1953 sa dňom 9.11.1953 úplne odstavila prevádzka VE Orava, aby sa mohla nerušene plniť nádrž Oravskej priehrady a tým investor mohol previesť zaťažkávacie a meracie skúšky betónovej priehrady. Štrnásťdňová skúšobná prevádzka TG2 sa začala 21. apríla 1954 a trvala do 6. mája 1954.

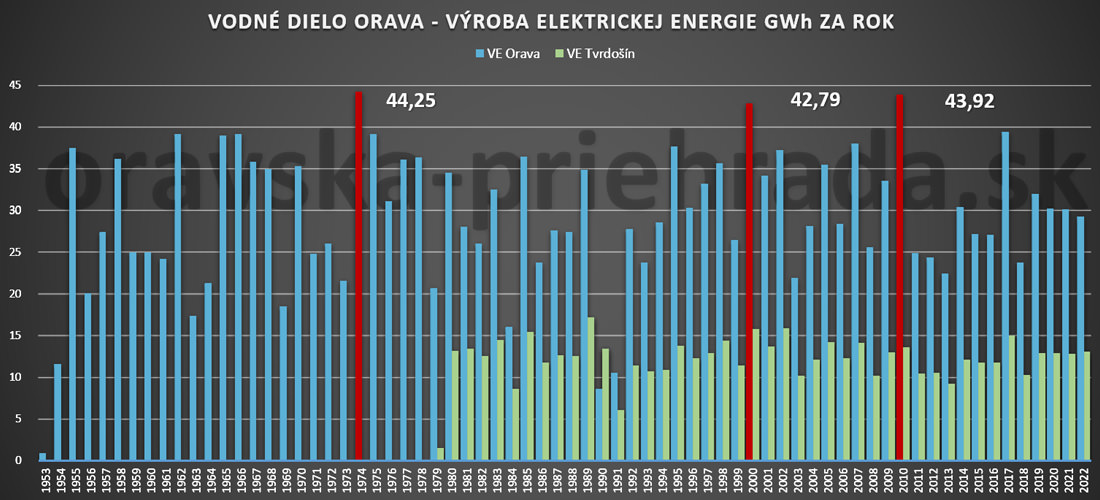

Výroba elektrickej energie od roku 1953 do 2022

oravska priehrada vyroba energie
2028
VE ORAVA
2566
VÝROBA ENERGIE SPOLU
538
VE TVRDOŠÍN

Vodohospodárska prevádzka

Dominantným účelom sústavy Orava - Tvrdošín je využitie hydroenergetického potenciálu a ochrana pred povodňami. Nádržou je ovládaná plocha povodia 1 181 km2 Bielej a Čiernej Oravy, ktorých prietoky sú značne rozkolísané,  a to tak minimálne, ako aj maximálne. Nádrž predstavuje z celkového akumulovaného objemu všetkých nádrží na Slovensku viac ako 18% a od roku 1976 spolu s Liptovskou Marou je to takmer 39% zastúpenie.

Sú to dve najvýznamnejšie nádrže s energetickým využitím a tiež predstavujú najväčšie regulačné zdroje vody pre celú 15-stupňovú derivačnú (kanálovú) kaskádu vodných elektrárni na Váhu. Vzhľadom na významnú strategickú polohu v povodí Váhu (ako vrcholové nádrže) a ich celkový objem majú kľúčový význam aj v systéme protipovodňovej ochrany s účinným dosahom prakticky na celé Považie. Tento význam sa počas ich doterajšej prevádzky potvrdil už mnohokrát, napr. pri povodňových prietokoch v rokoch 1997, 2001, 2006 a 2010.

Oravska priehrada otvorenie

Sú to dve najvýznamnejšie nádrže s energetickým využitím a tiež predstavujú najväčšie regulačné zdroje vody pre celú 15-stupňovú derivačnú (kanálovú) kaskádu vodných elektrárni na Váhu. Vzhľadom na významnú strategickú polohu v povodí Váhu (ako vrcholové nádrže) a ich celkový objem majú kľúčový význam aj v systéme protipovodňovej ochrany s účinným dosahom prakticky na celé Považie. Tento význam sa počas ich doterajšej prevádzky potvrdil už mnohokrát, napr. pri povodňových prietokoch v rokoch 1997, 2001, 2006 a 2010.

Zosúladiť protichodné požiadavky na prevádzku vodného diela z pohľadu energetického využitia a protipovodňovej ochrany nie je vôbec jednoduché. Pre výrobu elektrickej energie je potreba vytvorenia čo najväčšieho zásobného objemu, zatiaľ čo pre zachytenie povodňových prietokov a následné sploštenie povodňovej vlny je snaha vytvoriť čo najväčší retenčný priestor v zásade na úkor zásobného priestoru. Preto pôvodná koncepcia vodohospodárskeho riešenia, navrhnutá v prvom vodohospodárskom pláne nádrže Orava, vypracovaného vo Výskumnom ústave vodohospodárskom (VÚV) Praha v roku 1946, prešla vývojom s viacerými zmenami ešte počas výstavby, ale najmä po skúsenostiach zo samotnej prevádzky. Vplyv na revíziu retenčného priestoru mali najmä povodne z roku 1958 a 1970 a to ako z hľadiska navrhovaných kulminačných prietokov, tak aj z hľadiska ich objemu.

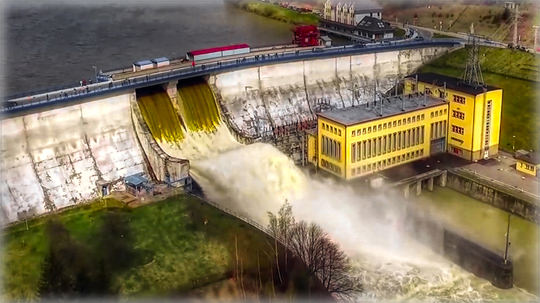

Oravska priehrada vypustanie
